定制加药撬装装置需要多长时间?
日期:2025-01-07 / 浏览: / 作者:天尼威环保
定制加药撬装装置的时间会因项目的复杂性、所需材料的采购周期以及制造商的生产能力和排期等因素而有所不同。一般来说,从设计到交付的整个过程可能需要以下步骤和时间:
设计阶段:根据客户的具体需求进行设计和方案确认,通常需要1-2周的时间。
采购材料和部件:根据设计需求采购所需的材料和部件,这个时间可能会根据材料的可用性和供应商的交货期而变化,通常需要2-4周。

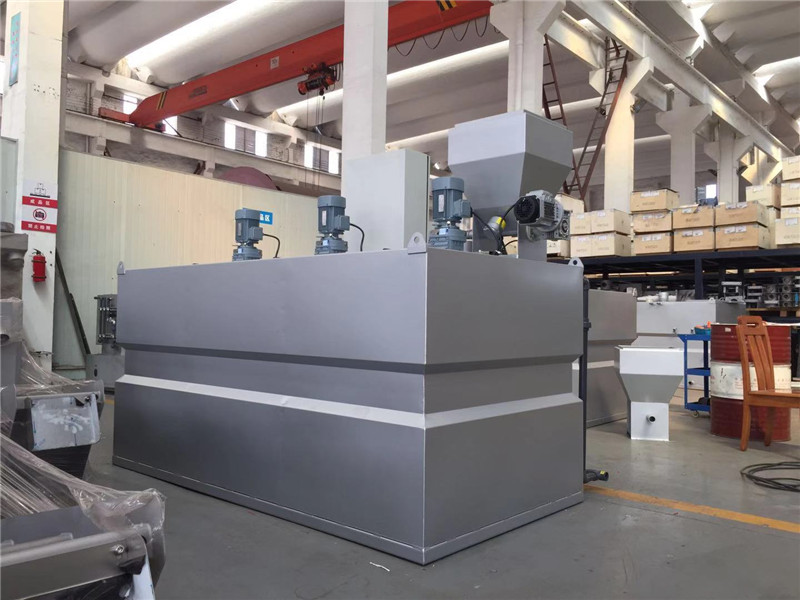

制造和组装:在工厂内进行设备的制造和组装,这个过程可能需要2-6周,具体取决于设备的复杂性和生产排期。
工厂调试:在制造完成后进行工厂调试,以确保设备满足工艺要求,通常需要1-2周。
运输和现场安装:设备运输到现场并进行安装,这个时间取决于运输距离和现场条件,通常需要1-2周。
综上所述,整个定制加药撬装装置的过程可能需要大约4-12周的时间,具体时间会根据项目的具体情况和供应商的效率而有所不同。
本篇由:天尼威环保,编辑整理。电话/微信:15261590666
推荐内容 Recommended
- 自动加药装置工作原理和优势10-12
- 加药装备的组成结构是怎样的?08-03
- 全自动加药装置的原理04-03
- 自动加药机的产品特点11-12
- 加药装置使用前注意事项和安装规范09-20
- PAC一体化自动溶药装置12-02
- PAM自动加药机产品特点和应用10-15
- 加药装置的优势:精准、省心、低成本,工业加药的 “靠谱管家”12-30
- 三箱一体加药装置操作复杂吗12-10
- 循环水系统维护的周期应该是多久?12-24
相关内容 Related
- 解析PAM加药装置溶解浓度的重要性:天尼威环保为您深度揭秘02-03
- 自动加药装置安装指南:轻松上手,高效运行02-03
- 三腔式加药装置维护中常见问题有哪些?01-27
- 三腔式加药装置:定期检查与维护,让水处理更高效、更安心01-27
- 三腔式加药装置功能特点解析:精准配药、稳定高效的水处理利器!01-20
- 加药装置工艺需求解析:精准适配才高效,这些要点别忽视!01-20
- PAM加药装置维护要点解析:让设备高效运行的“黄金法则”01-13
- 自动加药装置运行指南:七大核心要点确保高效稳定运行01-13
- 自动加药装置运行“避坑指南”,5大要点助您稳产增效01-06
- 五招让自动加药装置“延年益寿”,省心更省钱01-06
